施工标准:8 道工序,逐项留痕

隐蔽工程一旦出问题,返工代价远高于安装本身的差价。我们把系统施工拆成 8 道可验收工序,每一道都拍照归档、逐项验收,交付时连同资料一并给业主。

本页所有照片均来自全季舒适家在天津的实际施工项目,不是示意图。工序顺序按现场施工节点排列,每道工序下方列出该工序的验收要点。

隐蔽工程的风险集中在三处:管路是否按图施工、保压是否达到标准并保持足够时长、末端风量是否做过平衡调试。这三项做完之后现场基本已经封板,再发现问题只能拆吊顶。

上门勘测与方案设计
三维布管方案(自有项目方案)
STEP 01

上门勘测与方案设计

上门测量层高、梁位、窗墙比与朝向,按房间逐个计算冷热负荷,出三维布管方案与施工图,确定室内机型号与风口位置。

  • 逐间冷热负荷计算,不按面积乘系数
  • 梁位与管线走向在图纸阶段锁定
  • 风口位置与家具布置同步确认
管路敷设与管束排布

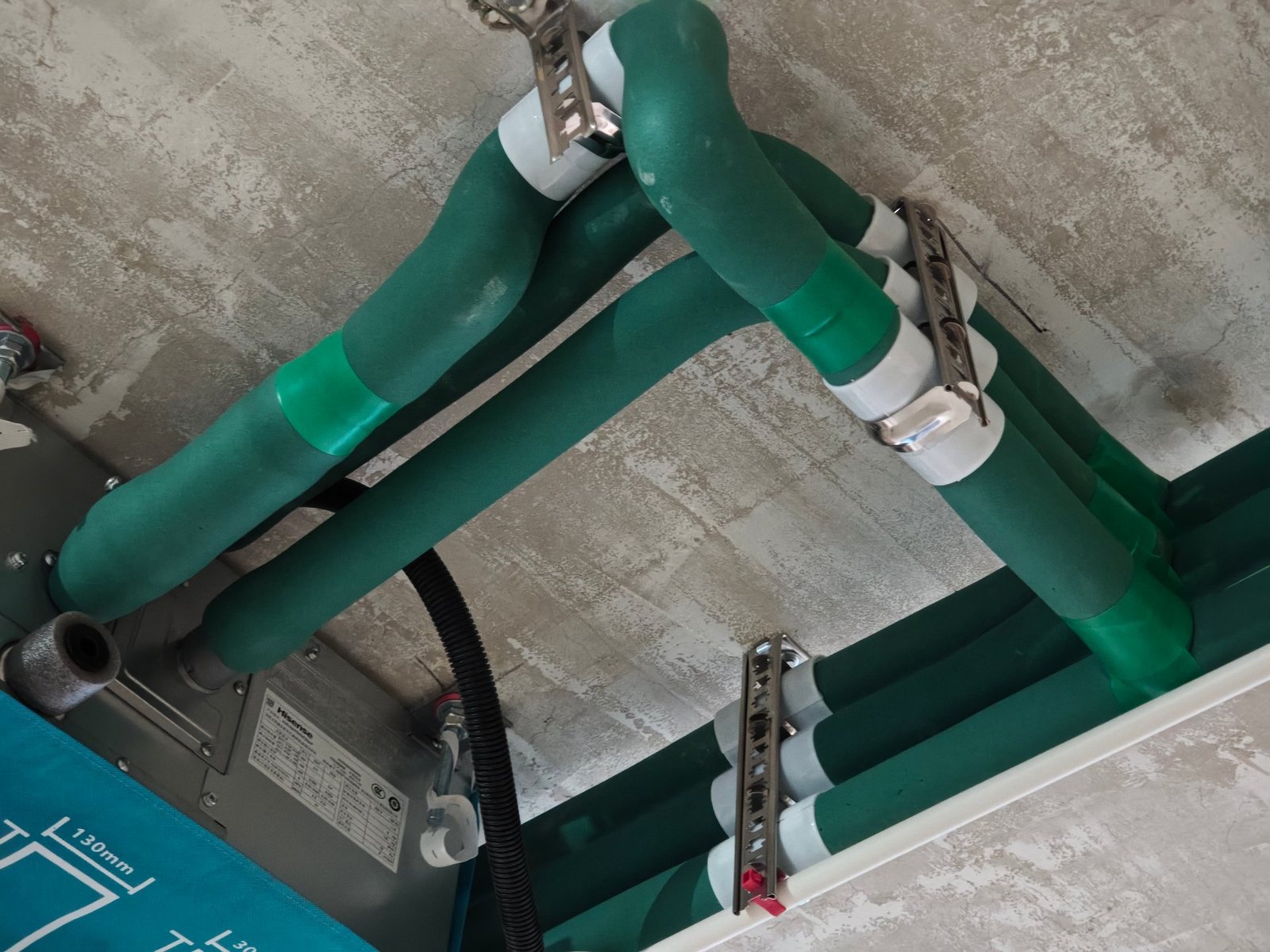

管束排布与固定(自有项目实拍)
STEP 02

管路敷设与管束排布

按图敷设冷媒管与送风管束,固定间距取齐,保温层连续无断点。

  • 固定间距一致,管束无下垂
  • 保温层连续,接口处无裸露
  • 转弯使用弯头,不强行折弯

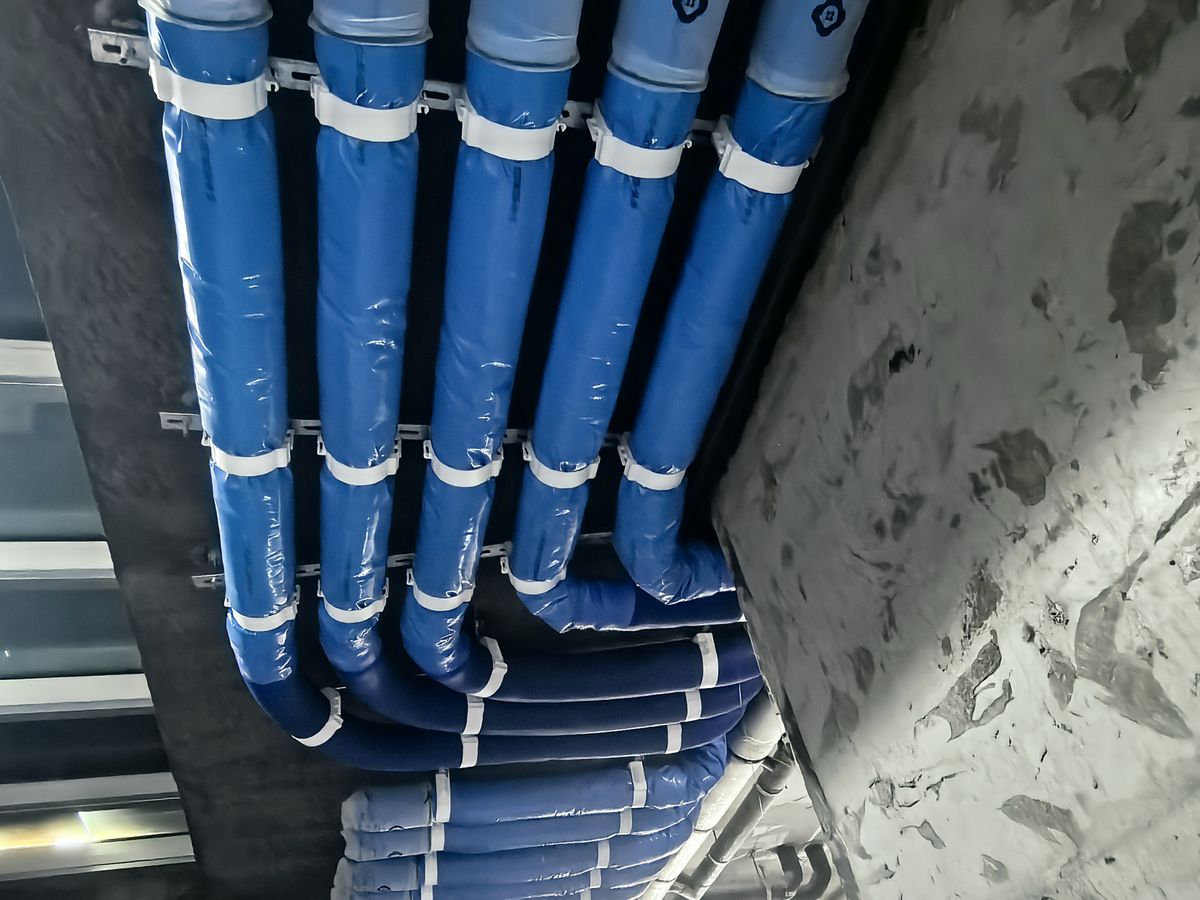

立管分支与固定
五恒系统立管分支与支架(自有项目实拍)
STEP 03

立管分支与固定

立管与分支节点逐个固定,保证运行时不产生振动与位移。

  • 立管支架间距按规范设置
  • 分支处做减振处理
  • 穿墙与穿楼板处做套管保护
送风末端施工

五恒系统送风末端成排布置(自有项目实拍)
STEP 04

送风末端施工

静压箱制作与送风末端安装,风口成排布置,保证各末端风量均匀。

  • 静压箱内壁平整、密封良好
  • 风口成排,间距按风量核算
  • 末端预留风量调节空间
内机吊装与成品保护

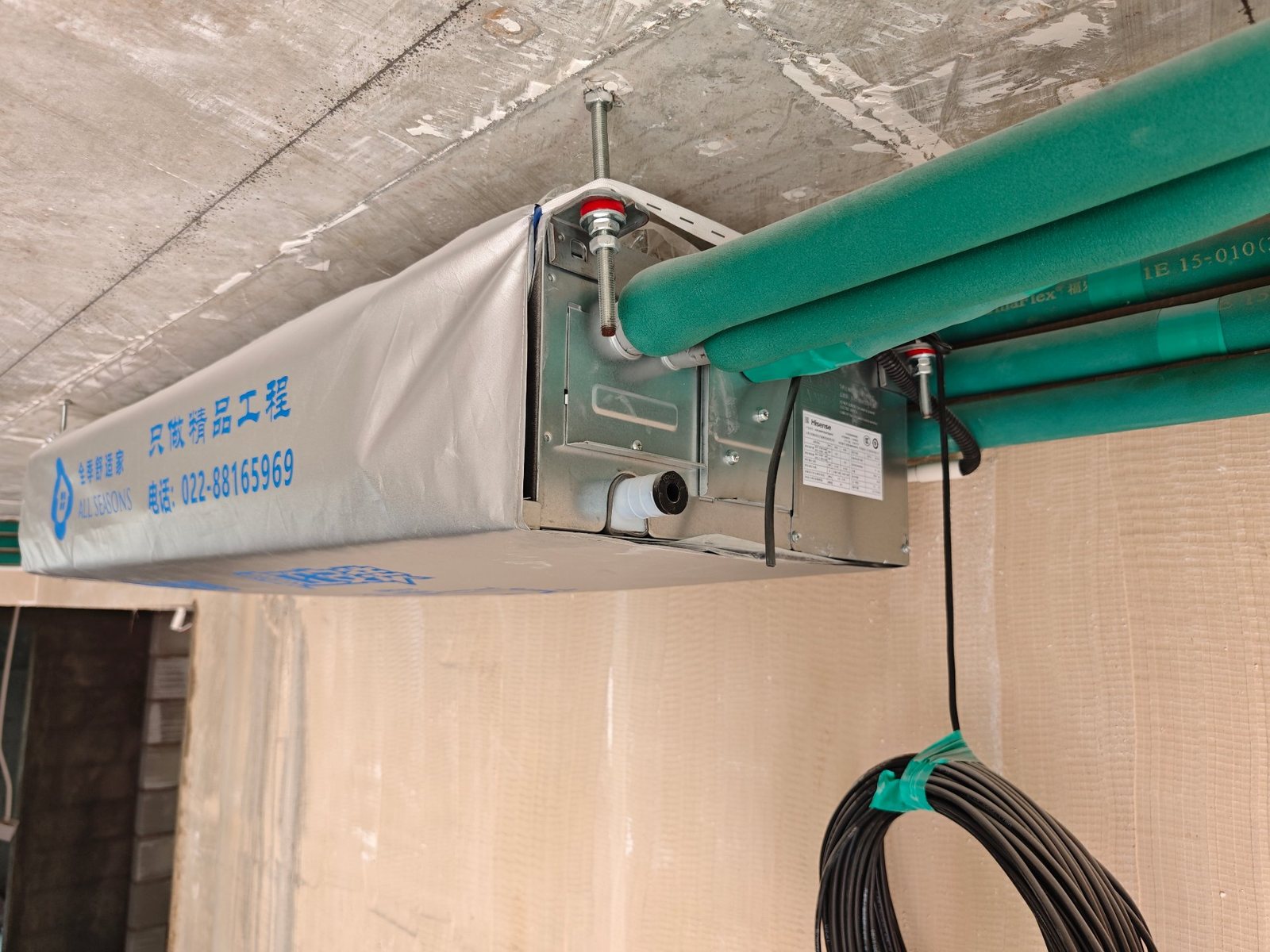

内机吊装与风口封护(自有项目实拍)
STEP 05

内机吊装与成品保护

室内机吊装后立即做防尘与防污保护,避免装修交叉施工阶段的粉尘进入机身与风道。

  • 吊装后立即包覆防尘
  • 出风口与回风口封堵
  • 装修交叉期间定期复查
氮气保压检漏

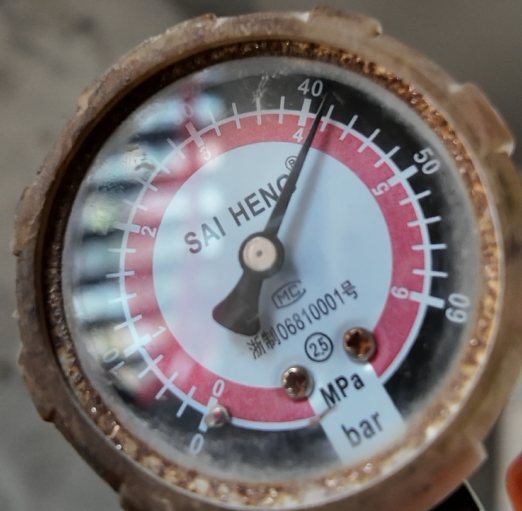

保压检漏压力表读数(自有项目实拍)
STEP 06

氮气保压检漏

系统充氮保压,按规定压力与时长观察压力表读数,确认无泄漏后再进入下道工序。

  • 抽真空达标后再充氮保压
  • 按标准压力充氮保压
  • 保压时长达到要求并记录读数
  • 保压合格前不得封板
主机安装与系统调试
室外机与新风机组(自有项目实拍)
STEP 07

主机安装与系统调试

室外机与新风机组就位固定,接线规范,通电调试并记录运行参数。

  • 室外机基础减振、留足进风间距
  • 接线规范、标识清晰
  • 调试并记录运行参数
完工验收与交付
装修完工后的隐形风口(自有项目实拍)
STEP 08

完工验收与交付

逐项验收风口外观、出风效果与运行噪音,交付施工过程照片与图纸,进入质保期。

  • 验收风口外观与出风效果
  • 运行噪音现场实测
  • 交付施工照片与图纸归档
Quality system

绿扳手品质保护

安装质量取决于三件事:用了什么辅材、按什么规范施工、后期有没有人管。这三件事我们按统一标准固定下来。

辅材按清单选用

保温、冷媒管、分歧管、冷凝水管、线缆等主要材料按统一清单选用指定品牌,部分配件按施工需要定制加工,减少接口处的隐患。

按统一规范施工

管路排布按统一安装规范执行,隐蔽工程的试验与验收逐项进行,不跳步、不补验。

红蓝管线分色排布

管路横平竖直、走向清晰,标识规范完整,后期维修时能快速辨认每一路管线。

隐蔽式线性风口

风口与吊顶衔接处理,减少设备存在感;检修口位置在方案阶段就锁定,不后期随意开孔。

专属工程监理

由独立监理对施工现场与质量负责,关键节点验收合格后才允许进入下道工序。

交付后清洗保养

提供清洗保养服务,竣工一年内服务费用全免;各系统的保养周期见「服务与保障」页。

Site photos

施工现场实拍

全部来自全季舒适家自有项目,未用效果图替代。

开工布置与材料分区摆放(自有项目实拍)
开工布置与材料分区摆放(自有项目实拍)

冷媒管与保温材料进场核对(自有项目实拍)
冷媒管与保温材料进场核对(自有项目实拍)

工程监理现场核对管线走向(自有项目实拍)
工程监理现场核对管线走向(自有项目实拍)

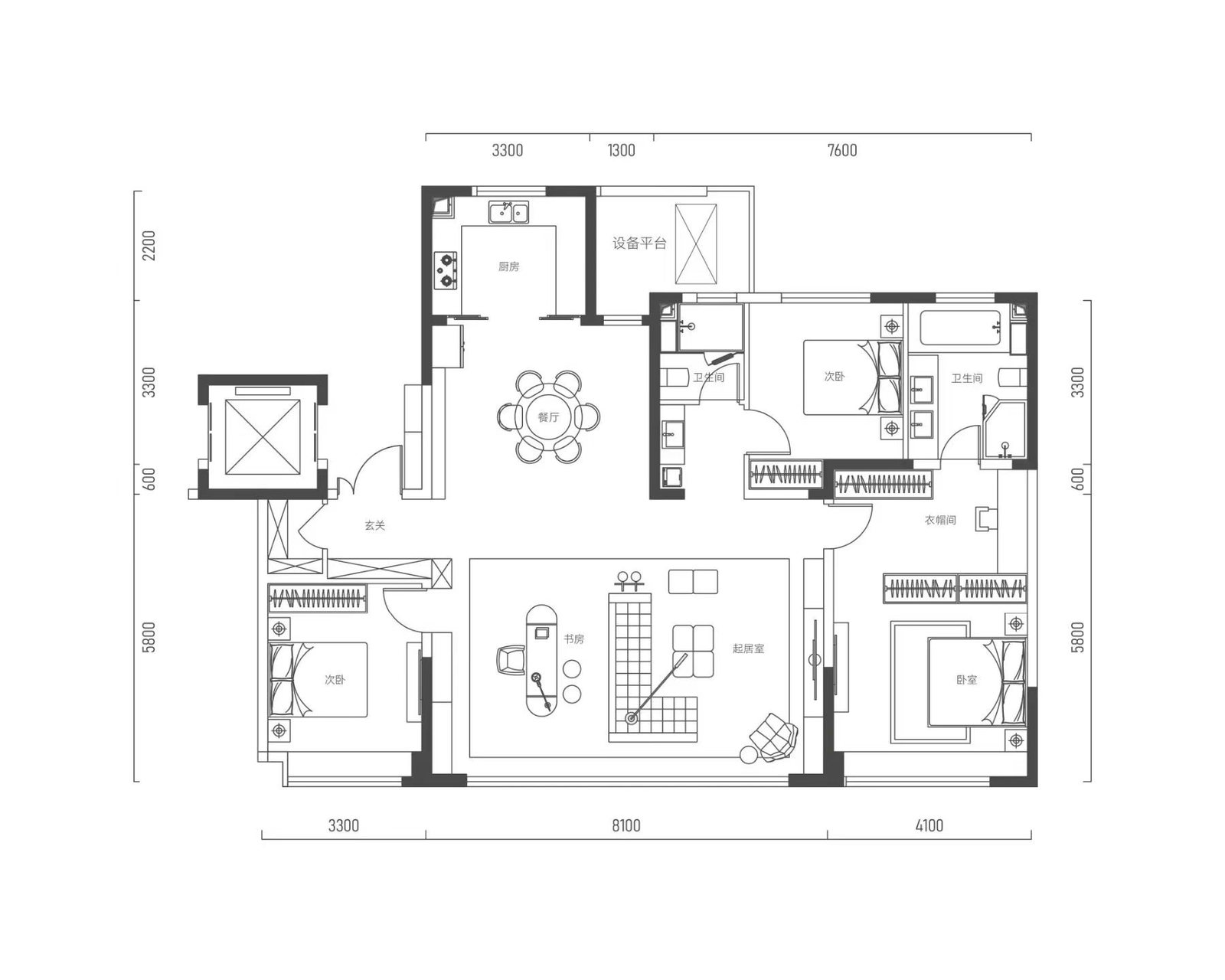

户型解析与逐间负荷计算(自有项目)
户型解析与逐间负荷计算(自有项目)

五恒系统送风管路与静压箱(自有项目实拍)
五恒系统送风管路与静压箱(自有项目实拍)

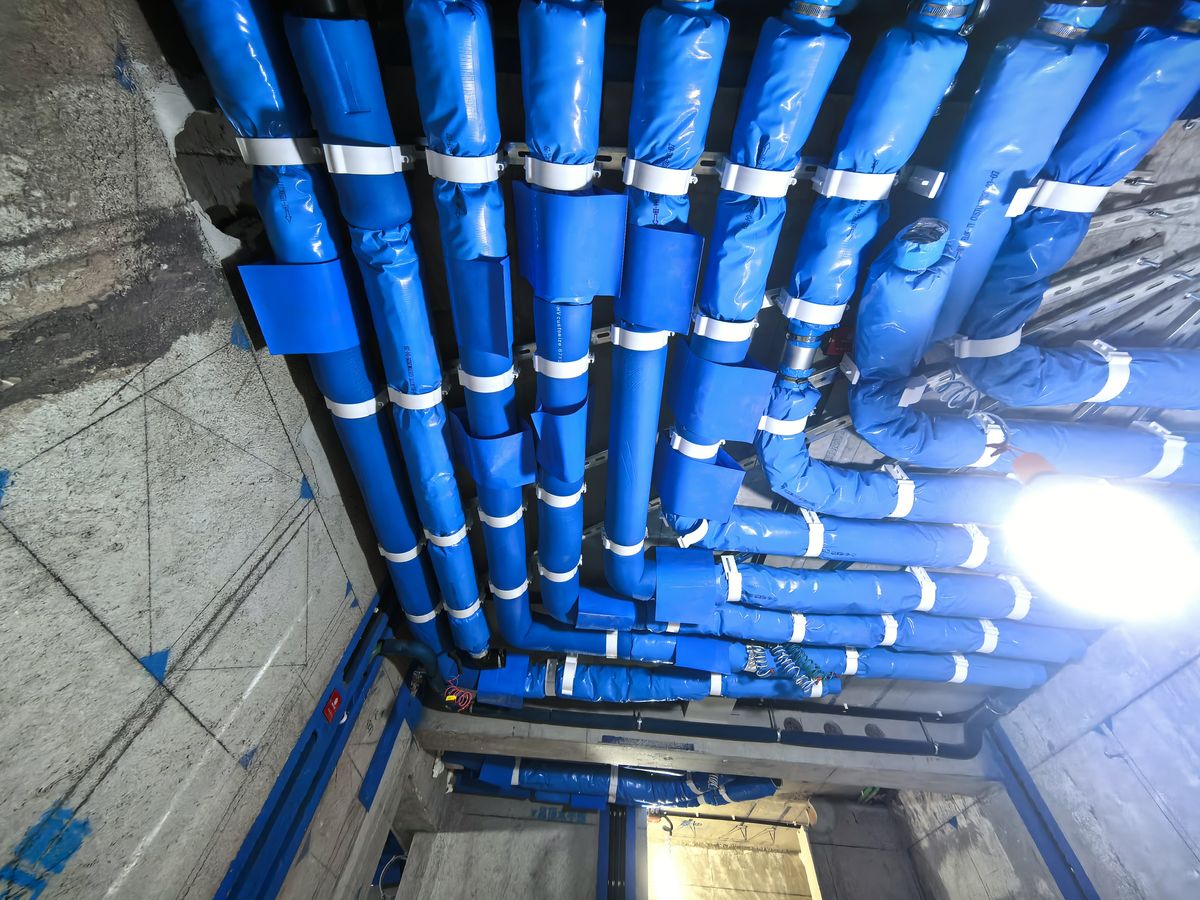

五恒系统主管分路施工(自有项目实拍)
五恒系统主管分路施工(自有项目实拍)
施工现场照片全部来自全季舒适家自有项目:绿保温管与铜管为中央空调冷媒管路,蓝色风管为五恒系统送风管路,两类系统的施工照片均未用效果图替代。个别工序使用品牌方提供的官方资料图时,会在图注中单独标明。

想看你家户型的施工节点安排?

提供户型图,我们按你的实际条件排一份施工节点表。
